Lắp đặt thành công bánh xe công tác tổ máy số 2 thủy điện Hòa Bình mở rộng
- Cập nhật: Thứ bảy, 16/8/2025 | 12:00:00 AM
Ngày 16-8, Công ty cổ phần LILAMA 10 (thành viên của Tổng công ty Lắp máy Việt Nam - LILAMA) đã lắp đặt thành công bánh xe công tác tổ máy số 2 Nhà máy thủy điện Hòa Bình mở rộng. Đây là một trong những cột mốc quan trọng, đánh dấu bước tiến mới trong quá trình lắp đặt thiết bị của dự án.
|
|

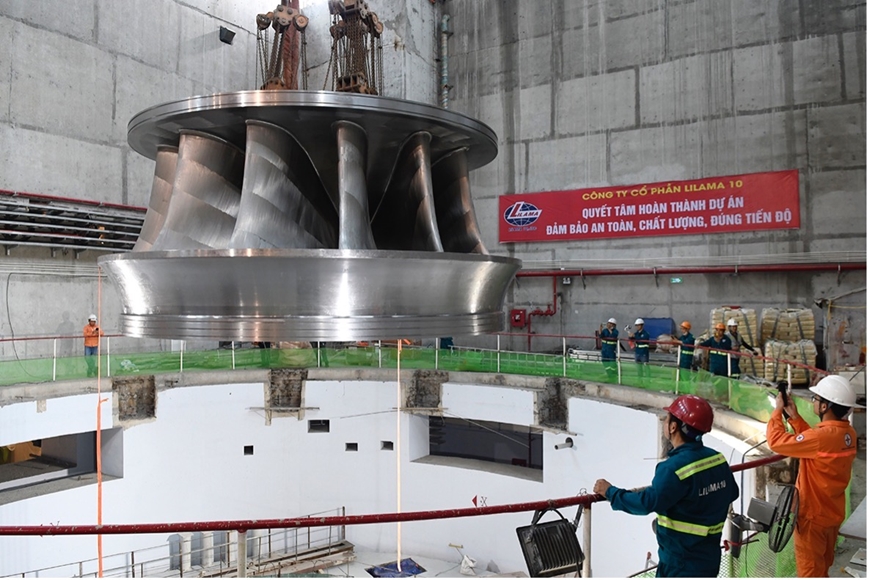

Bánh xe công tác có trọng lượng 110 tấn - thiết bị siêu trọng.
|
Bánh xe công tác được lắp đặt ở trung tâm buồng turbine, giữa hệ thống hướng dòng và ống hút, nối với trục quay để kéo máy phát điện. Bánh xe công tác có trọng lượng 110 tấn, là thiết bị siêu trọng, được nhập khẩu từ nước ngoài.
Việc hoàn thành lắp đặt bánh xe công tác là điều kiện tiên quyết để tiếp tục triển khai lắp đặt các thiết bị quan trọng tiếp theo, như nắp hầm tuabin, trục tuabin, vành điều khiển, ổ hướng tuabin...
Tổ máy số 2 dự kiến sẽ phát điện vào giữa tháng 12-2025.
![]() |
* Trước đó, trong hai ngày 14 và 15-8, Công ty cổ phần LILAMA 10 phối hợp cùng chủ đầu tư và các đơn vị liên quan đã chạy thử không tải thành công Tổ máy số 1 thủy điện Hòa Bình mở rộng đến mức công suất 100%, thử vượt tốc thành công ở mức 160%, đáp ứng toàn bộ yêu cầu kỹ thuật. Chuẩn bị sẵn sàng phát điện, dự kiến vào ngày 19-8 tới, vượt tiến độ hơn 1 tháng so với kế hoạch đề ra.
![]() |
Dự án Nhà máy thủy điện Hòa Bình mở rộng có tổng công suất 480MW, do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, gồm 2 tổ máy. Công ty CP LILAMA 10 đảm nhận lắp đặt toàn bộ thiết bị cơ khí thủy công và thiết bị cơ điện. Đây là một trong 250 dự án công trình đồng loạt khởi công, khánh thành vào ngày 19-8, chào mừng kỷ niệm 80 năm Quốc khánh 2-9.
Dự án cung cấp khoảng 500 triệu kWh điện mỗi năm cho hệ thống điện quốc gia, góp phần nâng cao khả năng khai thác công suất phủ đỉnh, tăng cường độ an toàn, ổn định và hiệu quả vận hành hệ thống điện.
![]() |
Để đạt được những kết quả tại dự án, LILAMA 10 huy động khoảng 500 kỹ sư, công nhân cùng thiết bị, máy móc hiện đại, làm việc 3 ca liên tục. Ban điều hành tổ chức sản xuất khoa học, bảo đảm an toàn, chất lượng.
Thành tích này nối dài truyền thống của LILAMA tại các công trình thủy điện lớn trên bậc thang thủy điện Sông Đà. Tại công trình thủy điện Sơn La, LILAMA lắp đặt toàn bộ thiết bị chính của nhà máy, góp phần đưa nhà máy về đích sớm gần 3 năm, lập kỷ lục về tiến độ và chất lượng. Ở thủy điện Lai Châu, công trình cuối cùng trên bậc thang sông Đà, tập thể kỹ sư, công nhân LILAMA cũng khẳng định bản lĩnh khi chinh phục địa hình hiểm trở, thời tiết khắc nghiệt, bảo đảm tiến độ, chất lượng và an toàn tuyệt đối.
Các tin khác
Chương trình mục tiêu quốc gia phát triển văn hóa - xã hội, nông thôn, dân tộc và miền núi giai đoạn 2026 - 2035 được triển khai trên cơ sở hợp nhất 4 chương trình mục tiêu quốc gia gồm: Xây dựng nông thôn mới, giảm nghèo bền vững, phát triển kinh tế - xã hội vùng đồng bào dân tộc thiểu số và miền núi; Phát triển văn hóa; Hiện đại hóa, nâng cao chất lượng giáo dục và đào tạo; Chăm sóc sức khỏe, dân số và phát triển.
Với mục tiêu giảm phát thải khí nhà kính, nâng cao thu nhập, bảo vệ sức khỏe người trồng lúa, tái tạo đất hướng đến nền nông nghiệp sinh thái, vụ mùa năm 2026, Hội Nông dân thành phố Bắc Ninh triển khai nhiều mô hình canh tác lúa theo phương pháp thân thiện với môi trường.
Trải qua 96 năm xây dựng và phát triển, Hội Nông dân Việt Nam khẳng định vai trò là tổ chức chính trị - xã hội của giai cấp nông dân, là cầu nối giữa Đảng, Nhà nước với nông dân. Phát huy truyền thống đó, các cấp Hội Nông dân thành phố Bắc Ninh tiếp tục đổi mới nội dung, phương thức hoạt động, hướng về cơ sở, hỗ trợ hội viên phát triển sản xuất, nâng cao đời sống, góp phần xây dựng nông thôn mới nâng cao và đô thị văn minh.
Phó Chủ tịch UBND thành phố Phạm Văn Thịnh vừa ký ban hành Quyết định số 1229/QĐ-UBND phê duyệt “Đề án phát triển công nghiệp hỗ trợ trên địa bàn thành phố Bắc Ninh giai đoạn 2026 - 2030, định hướng đến năm 2035”.
